Nhà máy Thủy điện Tuyên Quang hoàn thành xả nước phục vụ đổ ải mùa Đông - Xuân năm 2021 - 2022

Thứ tư, 16/3/2022 | 11:01 GMT+7

Để đảm bảo nước và điện phục vụ lấy nước gieo cấy lúa vụ Đông Xuân 2021-2022 khu vực Trung du và đồng bằng Bắc Bộ, Tập đoàn Điện lực Việt Nam đã có văn bản số 7544/EVN-KTSX gửi các đơn vị như Trung tâm Điều độ hệ thống điện Quốc gia; Tổng công ty Điện lực miền Bắc, thành phố Hà Nội; các nhà máy thủy điện trong đó yêu cầu các đơn vị chủ động trong công tác vận hành, kiểm tra sửa chữa, bảo dưỡng thiết bị để sẵn sàng cho công tác đổ ải. Đồng thời phối hợp chặt chẽ với Tổng Cục thủy lợi, Sở Nông nghiệp các địa phương, các Công ty khai thác công trình thủy lợi để đảm bảo sử dụng có hiệu quả nguồn nước từ các hồ thủy điện, cung cấp đủ lượng nước đổ ải và tưới dưỡng cho lúa.

Với mục tiêu phục vụ tốt cho công tác đổ ải hàng năm nói chung và năm 2022 nói riêng, từ cuối năm 2021 Công ty Thủy điện Tuyên Quang đã chủ động phối hợp với Trung tâm Điều độ hệ thống điện Quốc gia vận hành hồ chứa đảm bảo nhu cầu dùng nước hạ du theo quy trình, đồng thời tích nước lên mức cao nhất vào cuối năm. Song song đó, Công ty tăng cường công tác kiểm tra, sửa chữa bảo dưỡng các tổ máy để đảm bảo cấp nước cho hạ du trong 3 đợt xả. Đến hết năm 2021 mực nước hồ Tuyên Quang tích được đến cao trình 119,52 m, dung tích hồ tích được là 2,223 tỷ m3 bằng 98,3% tổng dung tích hồ chứa, các tổ máy vận hành an toàn theo phương thức của đơn vị điều độ.

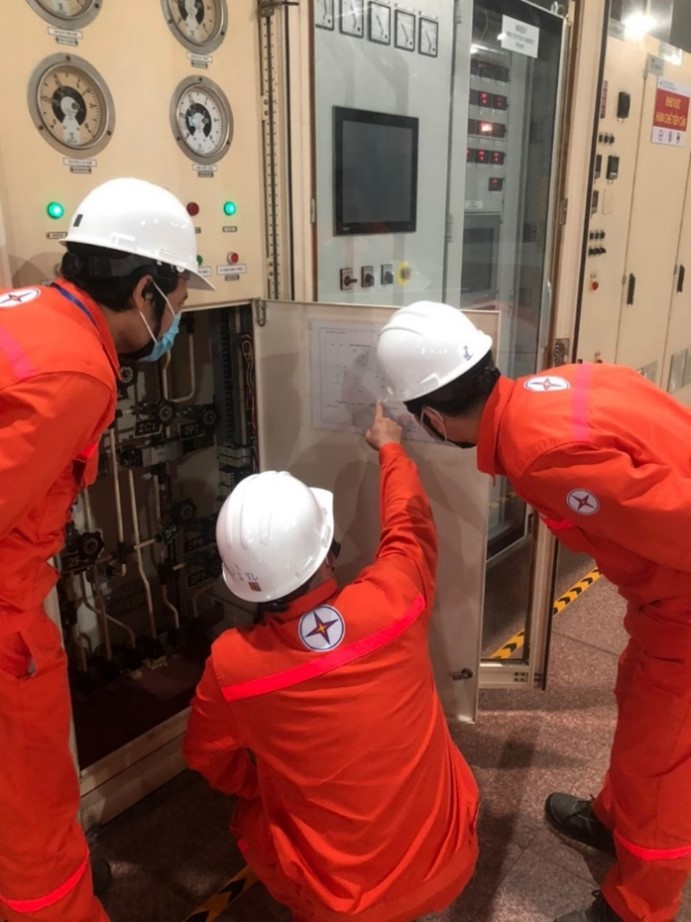

Ảnh công tác kiểm tra thiết bị của CBCNV Phân xưởng Vận hành

Để bảo đảm bổ sung nước cho hạ du theo lịch lấy nước ở hạ du, Công ty Thủy điện Tuyên Quang đã được huy động tăng cường phát điện trước các đợt lấy nước khoảng 2-3 ngày để dâng mực nước hạ du sông Hồng theo yêu cầu. Cụ thể:

+ Đợt 1: Xả nước từ 15h15’ ngày 01/01/2022 (lịch lấy nước từ 0h00’ ngày 04/01/2022)

+ Đợt 2: Xả nước từ 12h15’ ngày 12/01/2022 (lịch lấy nước từ 0h00’ ngày 15/01/2022)

+ Đợt 3: Xả nước từ 06h40’ ngày 11/02/2022 (lịch lấy nước từ 0h00’ ngày 13/02/2022).

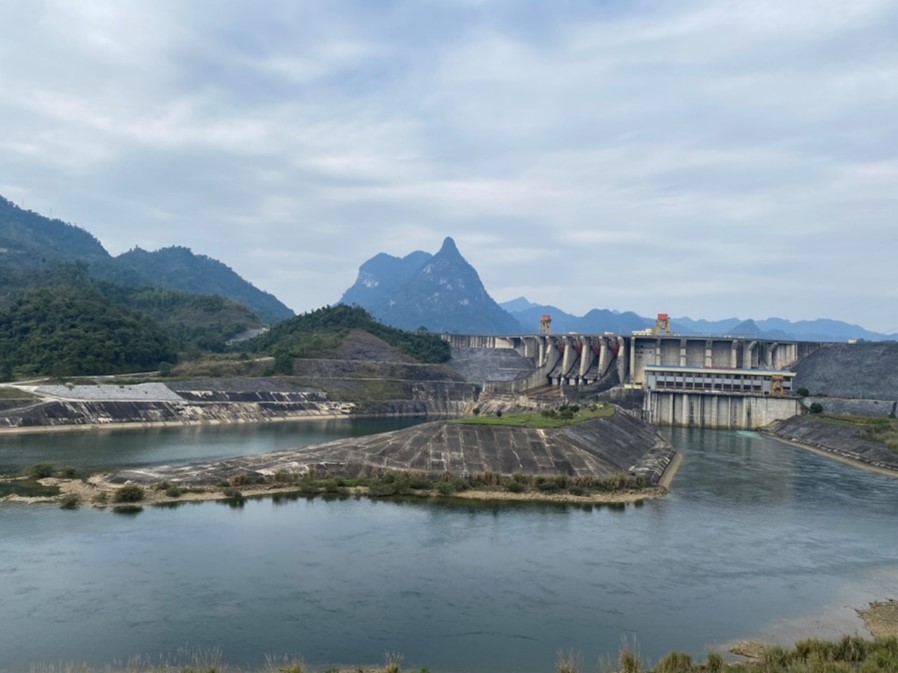

Ảnh Nhà máy bắt đầu chạy máy phục vụ đổ ải

Nhà máy thủy điện Tuyên Quang phát điện tối đa 03 tổ máy phục vụ đổ ải

Trong thời gian của các đợt lấy nước, trên khu vực Bắc Bộ có mưa. Các đợt mưa đã làm gia tăng dòng chảy trong hệ thống sông, bổ sung lượng nước ở ruộng, giúp tăng hiệu quả của công tác lấy nước ở các địa phương. Từ đó giúp đẩy nhanh tiến độ lấy nước, tạo điều kiện điều hành linh hoạt lượng nước xả của các nhà máy thủy điện.

Kết thúc 03 đợt xả, tổng lượng nước xả của hồ Tuyên Quang là 928,12 triệu m3, thấp hơn khoảng 226,44 triệu m3 so với tổng lượng nước xả dự kiến. So với các năm gần đây, tổng lượng xả thấp hơn 120,58 triệu m3 so với năm 2021, cao hơn 375 triệu m3  so với năm 2020 (năm có mưa lớn vào Tết Nguyên Đán), cao hơn 65,92 triệu m3 so với năm 2019 và thấp hơn 338 triệu m3 so với năm 2018.

Nhờ có sự phối hợp chặt chẽ giữa các đơn vị như EVN, Tổng cục thủy lợi, Sở NN&PTNT các địa phương nên công tác đổ ải vụ mùa Đông Xuân 2021-2022 đã đảm bảo yêu cầu. Kết thúc 3 đợt lấy nước, diện tích có nước là 503.235/506.558 ha, đạt 99,34%. Tổng lượng xả của các hồ chứa thủy điện cả 3 đợt là 3,98 tỷ m3 (trong đó tổng lượng xả từ Nhà máy Thủy điện Hòa Bình là 2,38 tỷ m3, tổng lượng xả từ Nhà máy thủy điện Thác Bà là 0,673 tỷ m3), thấp hơn khoảng 1,59 tỷ m3  so với tổng lượng nước xả dự kiến của Tập đoàn Điện lực Việt Nam.

Nguyễn Thị Diệu Hương - KTAT
