Năm 2022, Nhà máy Thủy điện Tuyên Quang thực hiện sửa chữa bảo dưỡng ba tổ máy, trong đó sửa chữa lớn tổ máy H3 và tiểu tu tổ máy H1, H2.
Với khối lượng công việc lớn và chủ yếu tập trung thực hiện vào hai tháng cuối năm, tuy nhiên tập thể cán bộ công nhân viên Công ty Thủy điện Tuyên Quang đã phối hợp tích cực với phân xưởng sửa chữa Thủy điện Tuyên Quang (EVNPSC tại Tuyên Quang) thực hiện thành công công tác sửa chữa và hoàn thành vượt tiến độ được giao. Cụ thể như sau:
+ Tiểu tu tổ máy H1 vượt tiến độ 07 giờ
+ Tiểu tu tổ máy H2 vượt tiến độ 24 giờ
+ Sửa chữa lớn tổ máy H3 vượt tiến độ 04 giờ
CBCNV đăng ký Phiếu công tác
Để kịp thời động viên đội ngũ CBCNV đã tích cực tham gia công tác sửa chữa, Ban lãnh đạo Công ty đã tổ chức thăm hỏi, tặng quà CBCNV ngay tại Nhà máy và đồng thời cũng nhấn mạnh toàn thể CBCNV trong quá trình bảo dưỡng, sửa chữa hết sức lưu ý đến công tác an toàn, phòng chống cháy nổ, không để xảy ra sự cố đáng tiếc, cố gắng làm việc tận tâm, tận lực và đảm bảo hoàn thành đúng hoặc trước thời hạn kế hoạch được giao.
Ban lãnh đạo Công ty tặng quà CBCNV nhân dịp sửa chữa
Sau khi hoàn thành sửa chữa, bảo dưỡng, các tổ máy đã được nghiệm thu, đánh giá tình trạng kỹ thuật đáp ứng được các tiêu chuẩn hiện hành. Đặc biệt trong thời gian sửa chữa lớn tổ máy H3 đã đưa hệ thống bù đồng bộ tổ máy H3 vào làm việc, xử lý được tồn tại của Công trình từ khi bàn giao vận hành, đồng thời xử lý được các khiếm khuyết mạch từ của tổ máy H1 và H3.
Đây là thành quả của sự nỗ lực không ngừng nghỉ, tinh thần trách nhiệm cao, khả năng thích ứng an toàn, linh hoạt, sáng tạo và tiếp tục khẳng định về chất lượng chuyên môn của đội ngũ cán bộ nhân viên hai đơn vị.

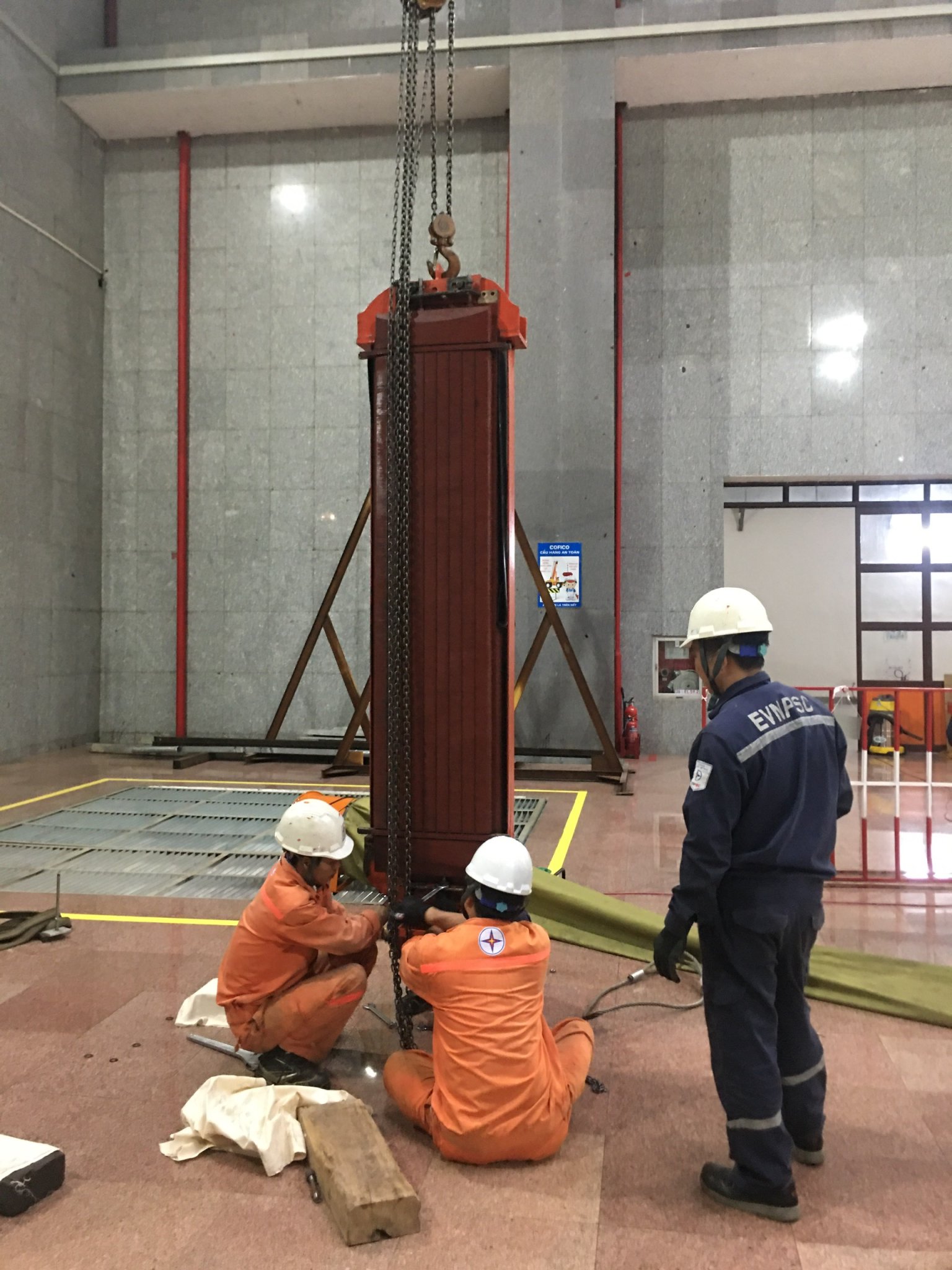

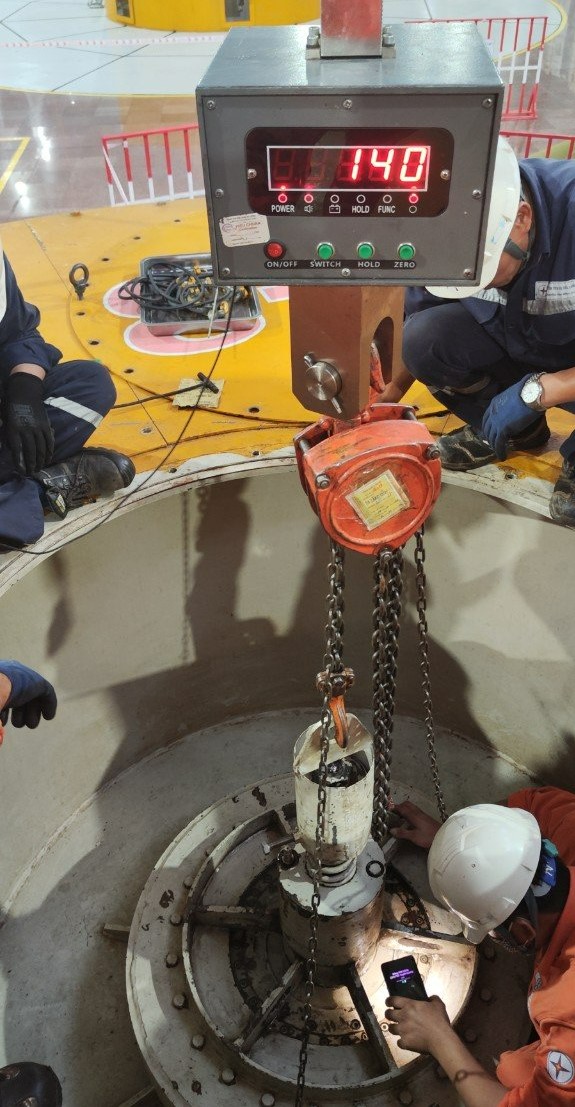

* Một số hình ảnh trong quá trình thực hiện sửa chữa:
Lê Minh Trường - Phòng KTAT
