Đoàn công tác của Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) vừa đi kiểm tra tình hình tiến độ thi công dự án trọng điểm Lắp máy biến áp thứ 2 Trạm biến áp 500kV Cầu Bông.

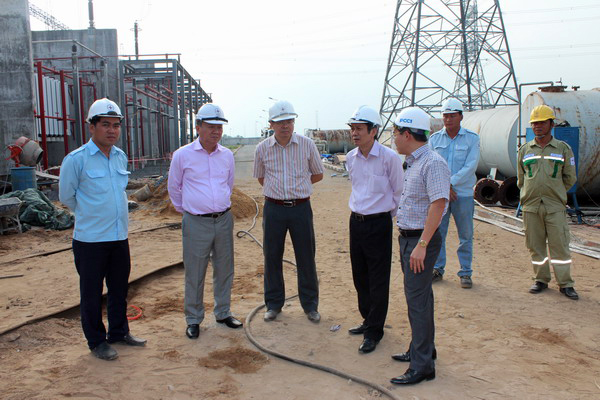

Lãnh đạo EVNNPT kiểm tra tiến độ công trường.
Ông Đoàn Tấn Phong – Giám đốc Ban QLDA điện miền Nam (SPMB) cho biết: Công trình Lắp máy 2 Trạm biến áp 500 kV Cầu Bông có quy mô lắp đặt 1 máy biến áp 500/220/35kV - 900 MVA (được đấu nối tổ hợp từ 03 máy biến áp 1 pha, công suất 300 MVA), nâng tổng công suất trạm lên thành 2 x 900 MVA.
Công trình được đầu tư xây dựng nhằm chống quá tải cho máy biến áp 500 kV hiện hữu, giảm tải cho các Trạm biến áp 500 kV Tân Định và Phú Lâm trong khu vực; tăng cường điểm cấp công suất cho mạch vòng, đảm bảo cung cấp điện an toàn liên tục cho TP. Hồ Chí Minh; tăng khả năng tiếp nhận các nhà máy thuỷ điện từ miền Bắc, miền Trung truyền tải cho miền Nam, đặc biệt trong trường hợp nguồn điện miền Nam huy động thấp phải dừng phát công suất để bảo trì, sửa chữa; tăng tính ổn định của hệ thống và giảm tổn thất công suất cực đại trên lưới điện truyền tải.
Dự án có tổng mức đầu tư hơn 200 tỷ đồng do EVNNPT làm chủ đầu tư, SPMB đại diện EVNNPT quản lý dự án, Công ty Cổ phần Tư vấn Xây dựng điện 2 thiết kế, Liên danh Công ty CP Xây lắp điện 1 và Công ty CP Alphanam E&Cthi công và Công ty Truyền tải điện 4 quản lý vận hành sau khi dự án hoàn thành.
The ông Phong, hiện nay nhà thầu đang tập trung thi công hoàn thiện các phần việc của phần xây dựng, công tác lắp máy biến áp đã hoàn thành, đang chuẩn bị thi công hệ thống phòng cháy chữa cháy. Cam kết với lãnh đạo EVNNPT, SPMB sẽ tập trung toàn lực phối hợp với các đơn vị tư vấn, thi công, truyền tải, quyết tâm hoàn thành đóng điện dự án vào cuối tháng 3/2017.
Ông Trần Quốc Lẫm – Phó Tổng giám đốc EVNNPT yêu cầu các đơn vị tập trung mọi nỗ lực để đóng điện trong tháng 3, đồng thời SPMB khẩn trương làm việc với Cảnh sát PCCC để có biện pháp thi công phòng cháy chữa cháy và các biện pháp an toàn trước khi đóng điện, đảm bảo tuyệt đối an toàn về người và tài sản, do phải thi công khi Trạm biến áp 500 kV đang vận hành.
Kim Thái/Icon.com.vn
